TEL:0800-800-2428
MENU

西脇建設のスタッフブログ

Staff Blog

上越市 ゼロエネルギー住宅「ビルトインガレージの家」

上越市板倉区 住宅新築

Zero Energy House「ビルトインガレージの家」

【見どころはこちら】
・上越市板倉で子育てを楽しむ約45坪の家♪
・ガレージや趣味室で楽しく暮らす♪
・景観とくつろぎを重視した2階リビング♪
・脱衣室からつながるランドリーム♪
・2階に配したバスルーム&ランドリールームが魅力的♪

【スペック】
・太陽の恵みを利用しエネルギーを自給自足するゼロエネルギーハウス
・LIXIL(リクシル)のスーパーウォール工法(高気密・高断熱・高耐震・制震)
・京セラ太陽光パネル6.00Kw搭載。
・24時間換気システムLIXILエコエア―90

完成した住宅はこちら ➡ 施工事例「ビルトインガレージの家」

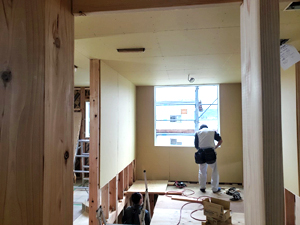

▼2022/01/20・・・内装

住宅 内装工事 住宅内装工事
内装工事が終了しています。これから階段の手すり等が付けられます。あともう少しでF様邸が完成します!

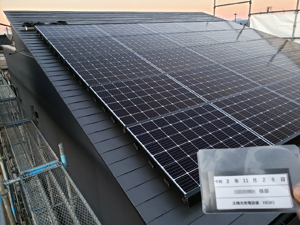

▼2021/11/29・・・太陽光パネル

F様邸が使うエネルギーをこの太陽光パネル(京セラ)で創り出します!6.00Kw搭載しました。

▼2021/11/22・・・外壁工事

ガレージ 外壁

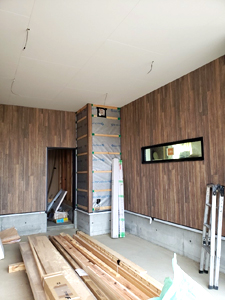

インナーガレージの壁にウッド調の外壁材を張っています。

▼2021/11/16・・・木工事

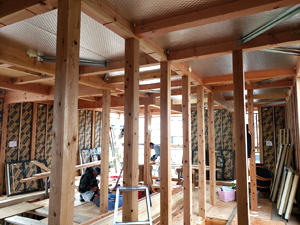

新築工事 木工事
室内は、石膏ボード張りをしています。

▼2021/11/12・・・上棟式

新築 上棟式 新築 上棟式

新築 上棟式 新築 上棟式

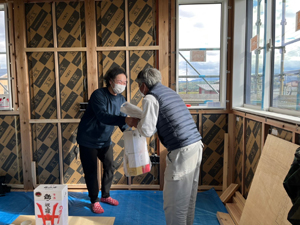

真っ青に晴れた今日は、F様の上棟式です!F様おめでとうございます♪建物の要所にお神酒をまき、みんなでF様邸の安全を祈願しました。F様から温かなおもてなしを頂き感謝の気持ちでいっぱいです。今日は本当にありがとうございました。完成に向けて一緒に家づくりを楽しみましょうね!

▼2021/11/01・・・外壁工事

外壁下地
外壁下地工事をしています。透湿防水シートを貼り、上から胴縁材を留めます。外壁材を貼る方向によって縦胴縁、横胴縁を留めていきます。

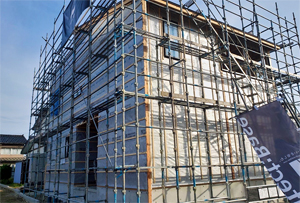

▼2021/10/28・・・建て方
上越市 住宅新築工事
スーパーウォールパネルが柱の間にはめ込まれています。

▼2021/10/25・・・建て方

上越市板倉区 上棟 上越市板倉区 上棟
いよいよ建て方が始まりました。朝から順調に作業を進め、1階の柱から屋根に至るまでの骨組みを造っていきます。

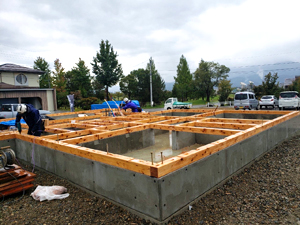

▼2021/10/21・・・土台伏せ

土台伏せ
基礎断熱を施し基礎工事が完成。今日から建て方に入ります!基礎の天端に土台を伏せていきます。

▼2021/10/02・・・基礎工事

住宅新築 基礎工事
基礎立ち上がりコンクリートを打設しています。

▼2021/09/24・・・基礎工事

新築工事 基礎工事
建物の重さを支える耐圧盤を打設する準備が整いました。

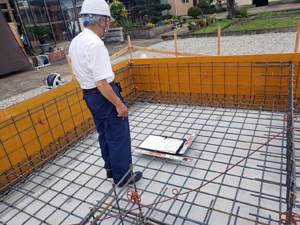

▼2021/09/22・・・配筋検査

配筋検査
基礎の鉄筋配筋が完成すると、検査機関の方に来て頂き、正しく配筋されているかどうか検寸してもらいます。

▼2021/09/15・・・根切り

根切り
基礎を作るために根切りをします。

▼2021/09/06・・・やり方出し

やり方出し
やり方出しをしました。GL(グランドライン)高さの基準や基礎の位置を出すための大事な作業の一つです。

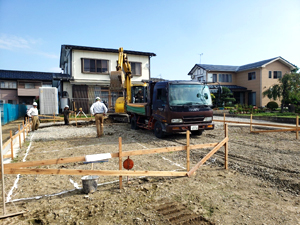

▼2021/08/18・・・地鎮祭

上越市板倉区 新築 地鎮祭 上越市 新築 地鎮祭
今日は、F様邸の地鎮祭でした♪斐太神社の神主さんにお祓いをして頂きこの土地の安全をお祈りしました。
