上越市新築住宅「ホテルライクでやすらぐ住まい」ゼロエネルギーハウス

上越市 新築工事

「ホテルライクでやすらぐ住まい」ZERO ENERGY HOUSE

【見どころ】
・上越市で子育てを楽しむ約33坪の家
・ホテルライクインテリア
・玄関シューズクローク
・ゆとりあるユーティリティースペース
・間接照明でくつろぎの空間
・LDKを曖昧に間仕切る天井の工夫
・家族で使うたっぷり収納

【スペック】
・太陽の恵みを利用しエネルギーを自給自足するゼロエネルギーハウス
・LIXIL(リクシル)のスーパーウォール工法(高気密・高断熱・高耐震・制震)
・京セラ太陽光パネル5.76Kw搭載。
・全館空調システム(リクシル)

完成した住宅はこちら ➡ 施工事例「ホテルライクでやすらぐ住まい」

リビング完成パース

▼2022/07/25・・・外壁工事

外壁工事
防水透湿シート、胴縁材の上から外壁材を貼っていきます。石目×木目×塗り壁の外装になります♪

▼2022/07/15・・・気密測定

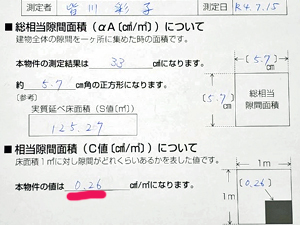

気密測定結果
C値(相当隙間面積)は、気密性能を数値化した値です。家づくりにおいて『現場の施工精度』を数字で見ることができます。H様邸は0.26㎠/㎡でとても良い結果になりました♪

▼2022/07/13・・・上棟式

今日は、H様邸の上棟式が行われました。朝はお神酒で乾杯し、建物の要所にお神酒をまきH様邸の工事が無事に進みますようにお祈りしました。Hさま上棟おめでとうございます。職人さんと共に過ごすとても有意義な時間になりました。Hさまのたくさんのお心遣いに感謝です!ありがとうございました。

▼2022/07/06・・・野地板

野地板
建方も順調に進んでいます。垂木の上に屋根の下地材、野地板を付けました。

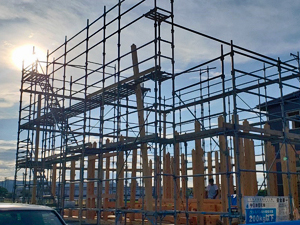

▼2022/07/04・・・建て方

建方
基礎が完成し建方が始まりました。順序良くスムーズに建て方が進んでいます。

▼2022/06/29・・・基礎工事

住宅 基礎工事
毎日晴天が続きます。基礎立ち上がりコンクリートが完成し、今日は土間コンクリート打設しました。

▼2022/06/20・・・基礎工事

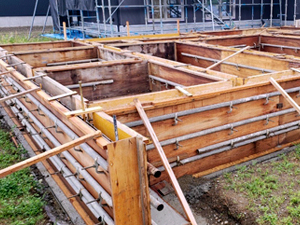

基礎型枠工事
基礎型枠工事をしています。準備が整い次第、コンクリート打設します。

▼2022/06/10・・・基礎工事

配筋検査
正しく基礎の鉄筋が配筋されているかどうか専門機関の方が配筋検査をして下さいました。

▼2022/06/03・・・地業

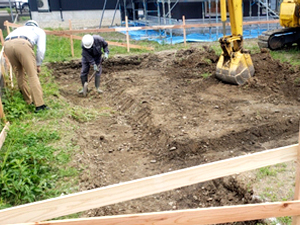

地業
建物の基礎をつくるため、地面を掘削する工程の「根切り」をしています。

▼2022/04/27・・・地鎮祭

地鎮祭
風が強く雨も降っていたため、妙高市の斐太神社で地鎮祭を執り行いました。赤ちゃんも一緒だったので神社の中でできて良かったです♪その土地の守護神を祀り工事の無事を祈りお祓いをしていただきました。
